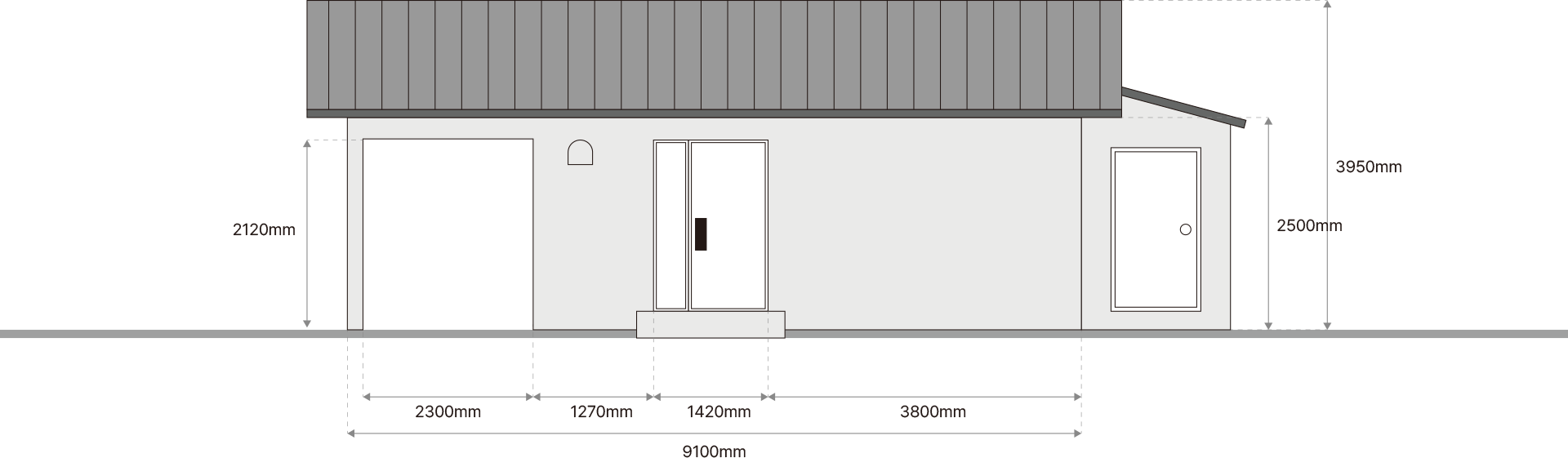

제주 농가주택 리모델링 도면중 한장면.

제주 주택 리모델링 프로젝트

2024년 9월 ~ 2025년 2월

기술과 진심을 쏟은 180일간의 기록 기획부터 시공까지 단독 진행하며 시설 제작 기술의 정수를 담아냈습니다. 모든 과정에 숙련된 노하우를 녹여내어 스스로도 높은 완성도를 자부하는, 제주의 마지막 시설 제작 프로젝트입니다.

Thinking DESIGN

디자인을 이렇게  구상해 봤습니다.
icon 가족 이미지 아이콘

살아가는 사람을 중심으로.

디자인적 기교를 덜어낸 자리에 주거의 핵심 요소로 채웠습니다. 단열 / 채광 / 공기 순환 / 소음 차단이라는 살아가야 할 사람을 중심에 두고 계획 되었습니다.

icon 수리하는 장면 아이콘

관리하기 쉽게.

복잡한 구조와 기능은 관리를 어렵게 만듭니다. 단순하고 명쾌하게 설계하여 관리를 쉽도록 설계되었습니다.

icon 집 아이콘

디자인은 간결하게.

전체적으로 단순하게 구조를 만들었고, 장식적인 요소는 최소로 제한합니다. 관리적인 측면에서도 장점이 있지만, 오래동안 질리지 않는 그런 느낌이 중요합니다.

Single-story white house with a dark roof under a partly cloudy blue sky, featuring a gravel yard and outdoor equipment.
리모델링

제주 구옥

옛 건물을 과거의 느낌의 가져오면서, 현대적인 느낌의 미니멀한 주택으로 변경한 모습.
거친 질감의 외벽과 마당의 자갈, 그리고 현무암 담장이 조화롭게 어우러져 제주와 어울리도록 했습니다.

Imagining and Axecuting.

상상하고, 실행하는 과정.
image / 제주도 곽지리 주택 일러스트 이미지

상상하고.

변화를 거쳐야 할 대상이 정해지면, 완성된 모습을 먼저 상상하는 과정을 구상합니다.

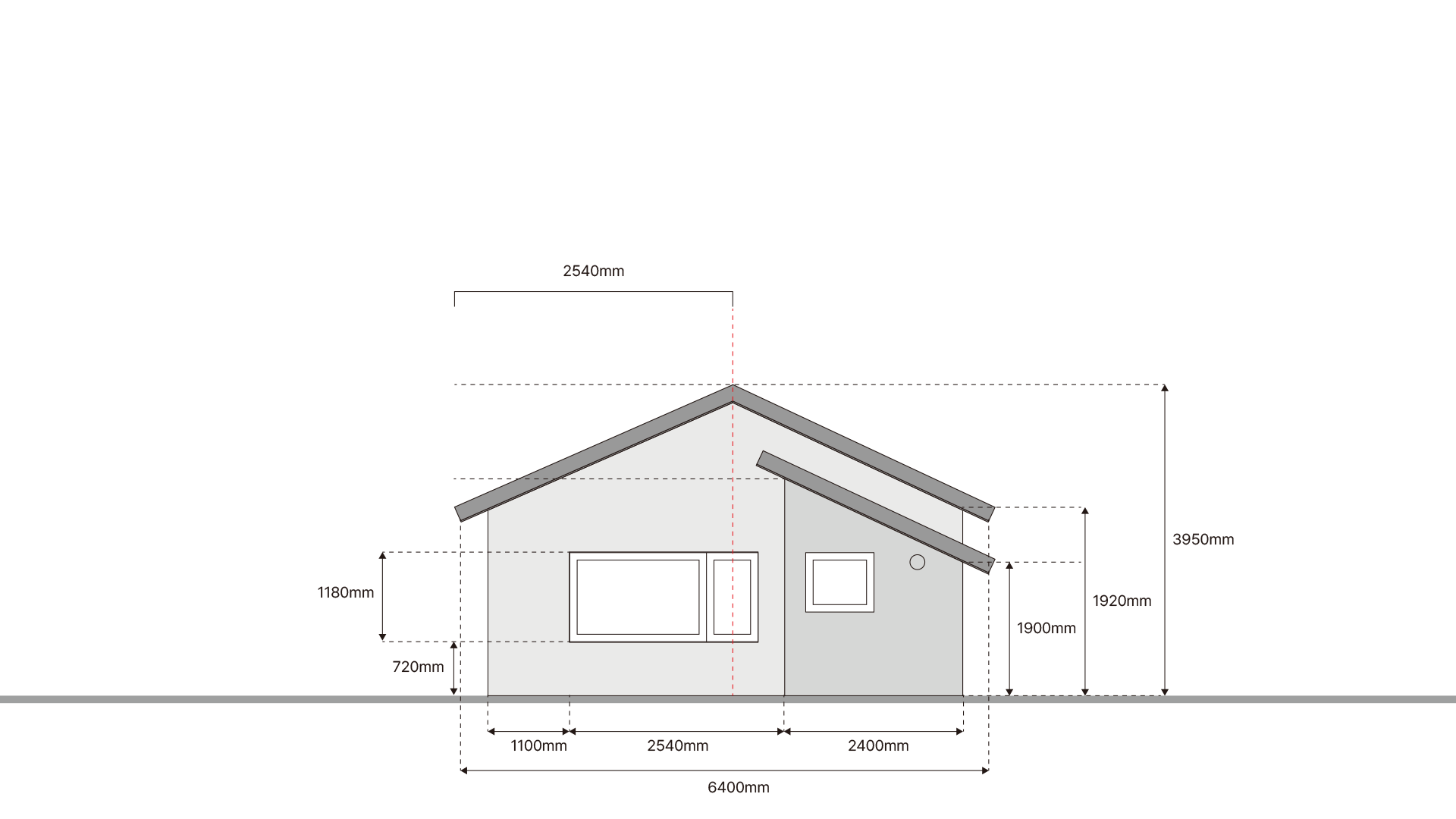

image / 제주 곽지 주택 도면중 일부

기획하고.

상황에 가장 적절한 구상을 하고, 그것을 시각화하는 작업을 수행합니다.

image / 제주도 곽지리 주택 공사장면중 일부

부수고.

기초를 다듬는 일을 수행합니다. 기존의 바탕을 삭제하는 일이 아니라 확장하는 일입니다.

image / 제주도 곽지리 주택 내부 인테리어 진행 모습

만들고.

신중하게  만들어갑니다. 기획을 기반으로 수정사항을 최소한으로 진행합니다.

Step by Step

단계별 제작 과정

리모델링의 제작 과정은 기본적인 제작 도면을 먼저 제작하고,
각 단계에 걸쳐 진행 되었습니다.

Interior view of an empty room with light wood flooring, a rectangular window showing a stone wall and distant houses, and exposed wooden ceiling beams.
image / 주택 리모델링 전 모습
공사 시작 전

운영이 중지되어 방치되고 있던 주택 리모델링 전 모습. 시설 외부 프레임을 제외한 모든 부분을 리모델링 진행 하였습니다.

시설 지붕 평면도 제작

image / 주택 도면
설비 평면도 제작

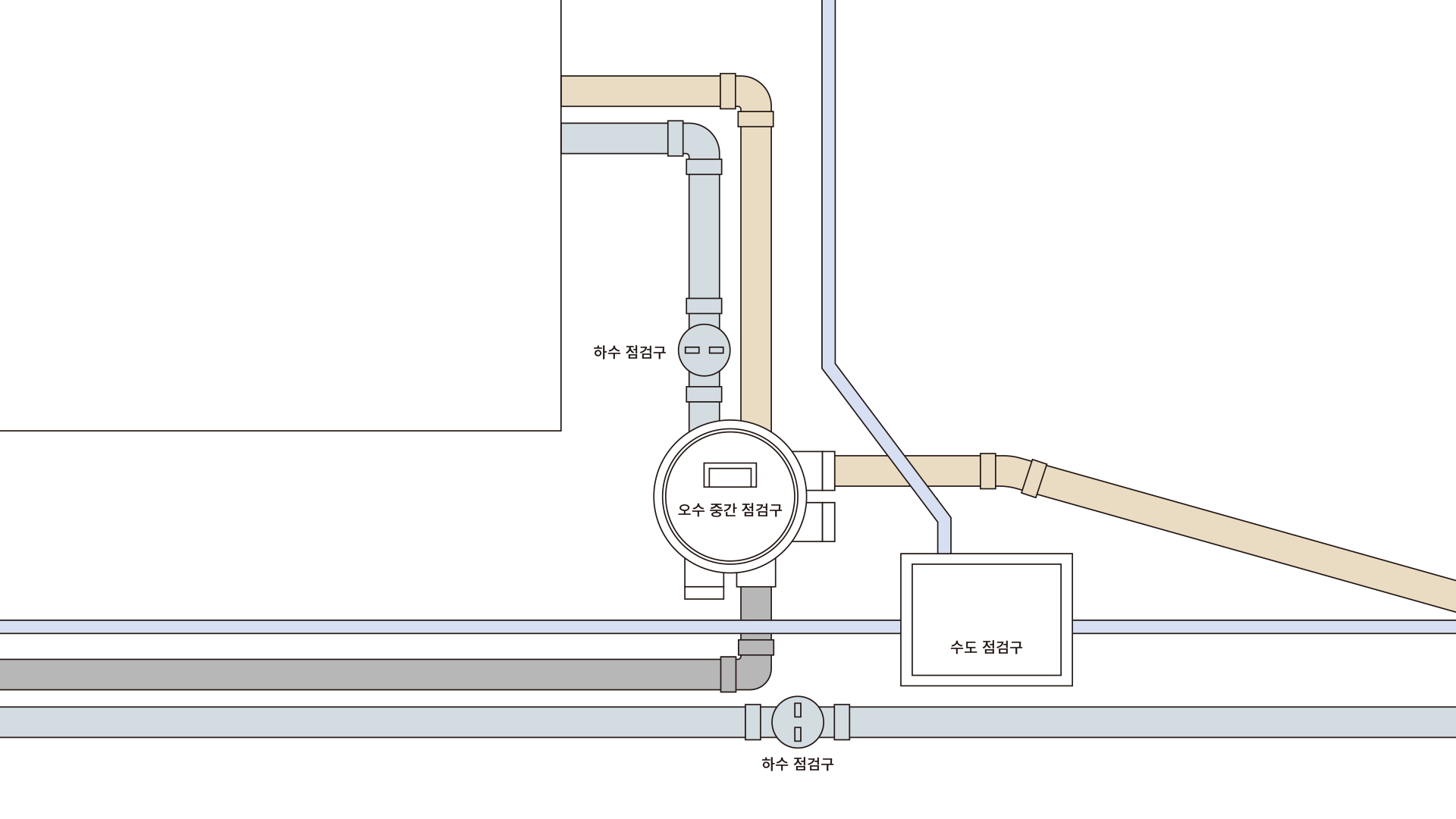

image / 하수 설비 도면

image / 주택 철거 장면
현장에서 철거 작업을 지시하며 그때 그때 수정되야 할 부분을 도면에 적용하였습니다.

image / 하수 설비 공사
작성된 수도/하수 도면을 기반으로 설비 공사가 진행됩니다.

image / 제주 주택 측면 도면

image / 곽지 주택 보일러실 조적 공사
시설의 구조에 문제가 있는 부분은 새로 만들고, 부분적으로 보강이 필요한 부분은 보강 작업을 진행합니다.

image / 제주 주택 외부 단열 도면

image / 제주 주택 단열공사 장면
외부 구조 공사가 완료 후 창호 / 지붕 / 그리고 단열 공사가 차례로 진행됩니다.. 단열 공사는 지붕 공사와 함께 중요도 높게 진행 되었습니다.
지붕 공사의 내부 도면으로 3단계의 구조로 제작이 되었습니다.

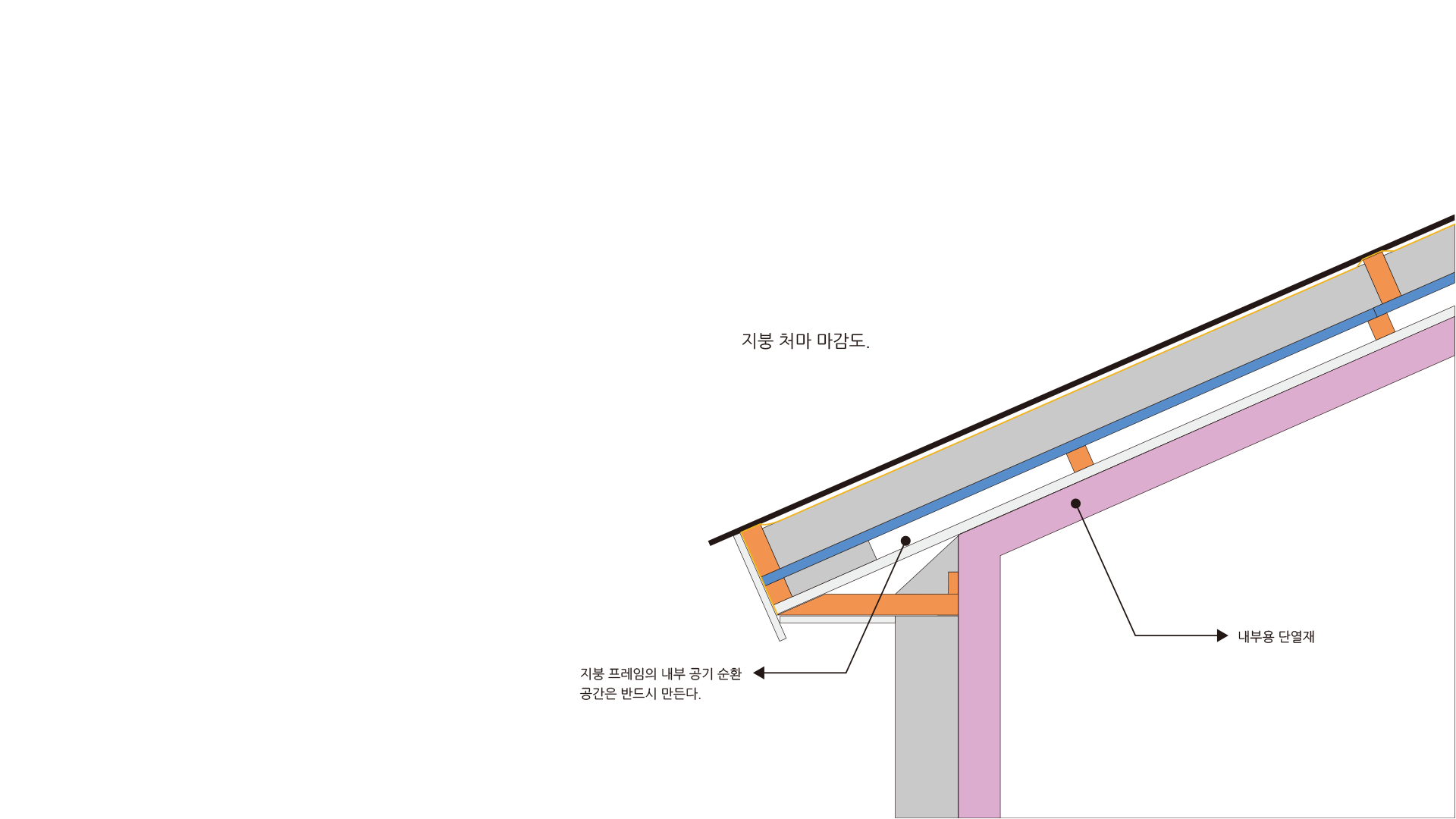

image / 제주 주택 지붕 상세 도면
지붕 내부의 디테일을 설명하는 도면으로 지붕 내부의 공기순환 공간 구조를 보여줍니다.

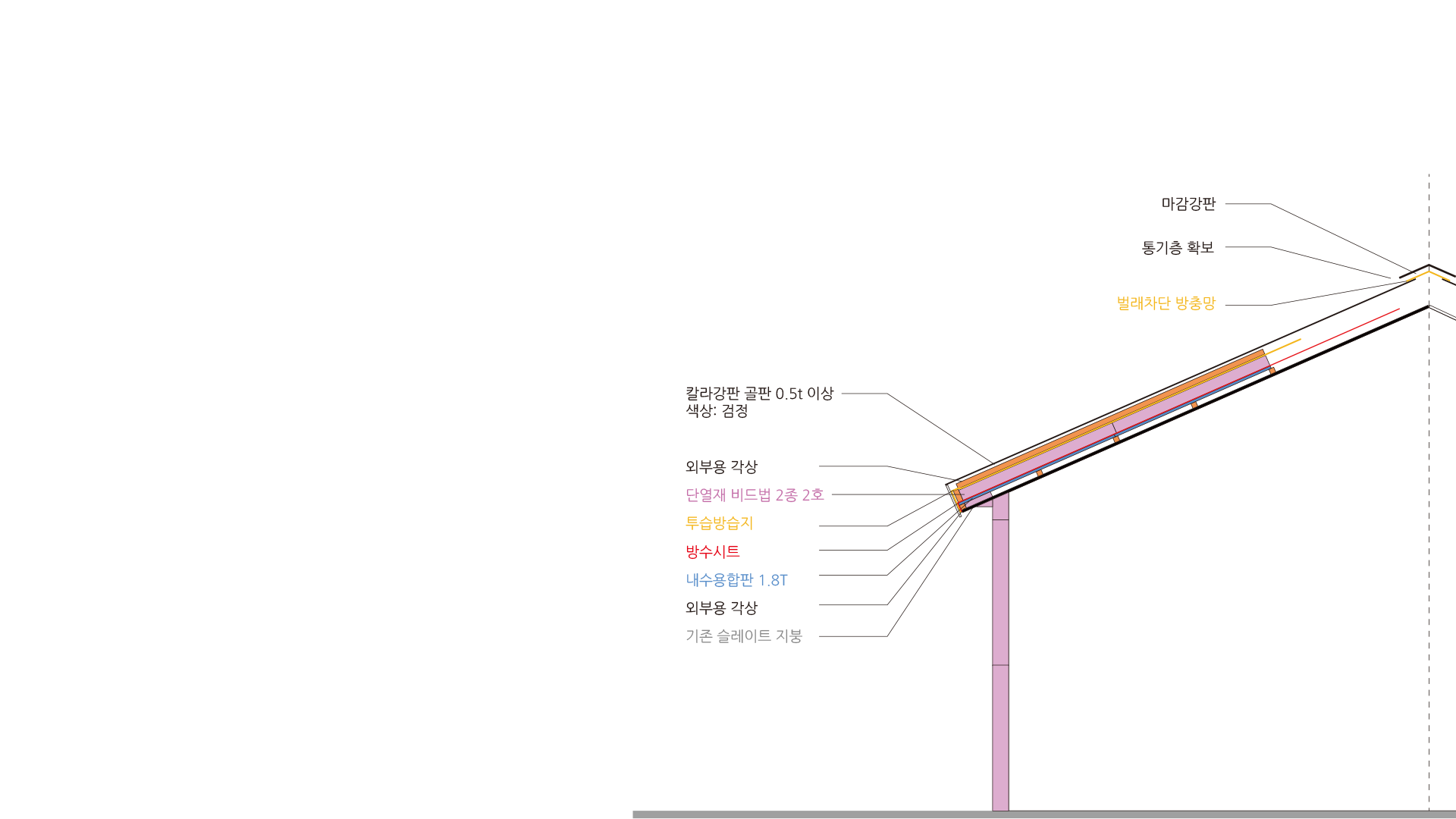

image / 제주 주택 지붕도면

image / 제주 주택 외부공사 종료
외부 공사가 끝난 후 모습 여기까지가 약 두달 반 정도 기간이 걸렸던 것 같습니다.
image / 주택 내부공사 단열 공사
내부 지붕 공사

내부 지붕 목공 작업 및 단열 공사 진행 이후 미송 합판 마감 후 바니쉬 마감 도장 진행.

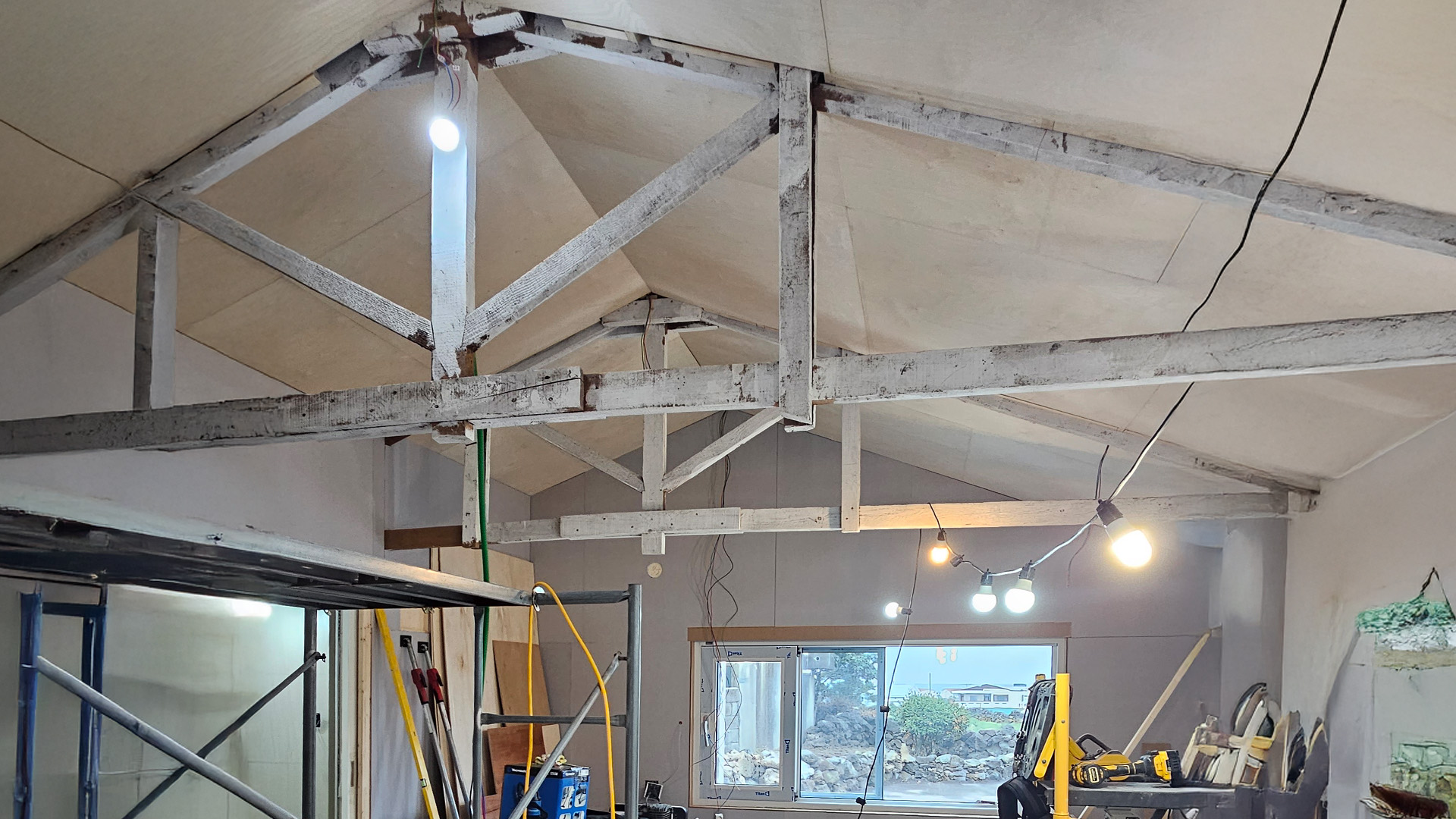

image / 주택 내부공사 천정 마감

image / 주택 내부공사 방통 공사

image / 주택 내부공사 단열 공사
온돌 공사 및 바닥 미장 공사

공간을 나누는 조적 공사 후 보일러 배관 설치 후 바닥 전체 몰탈 미장 공사를 진행한 과정.

image / 주택 내부공사 욕실공사
욕실 타일 공사 진행 모습

욕실 벽면 미장 공사 후 방수 작업 진행 이후 타일 시공이 징행 되었습니다.

image / 주택 내부공사 도어설치
도어 및 창호 설치

내외 부 도어 설치가 진행 후 마감 진행 장면.

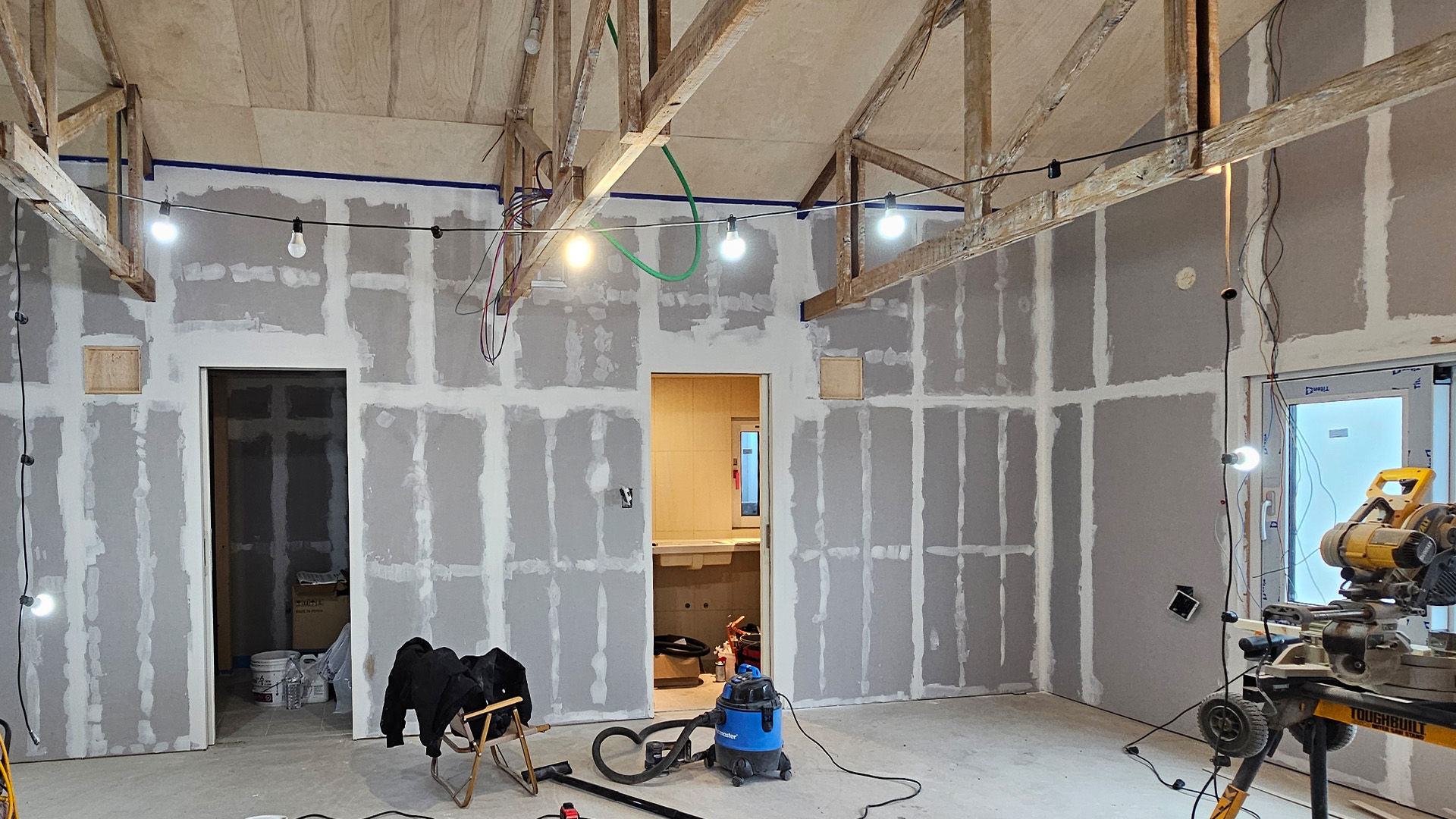

image / 제주도 곽지리 주택 내부 인테리어 진행 모습

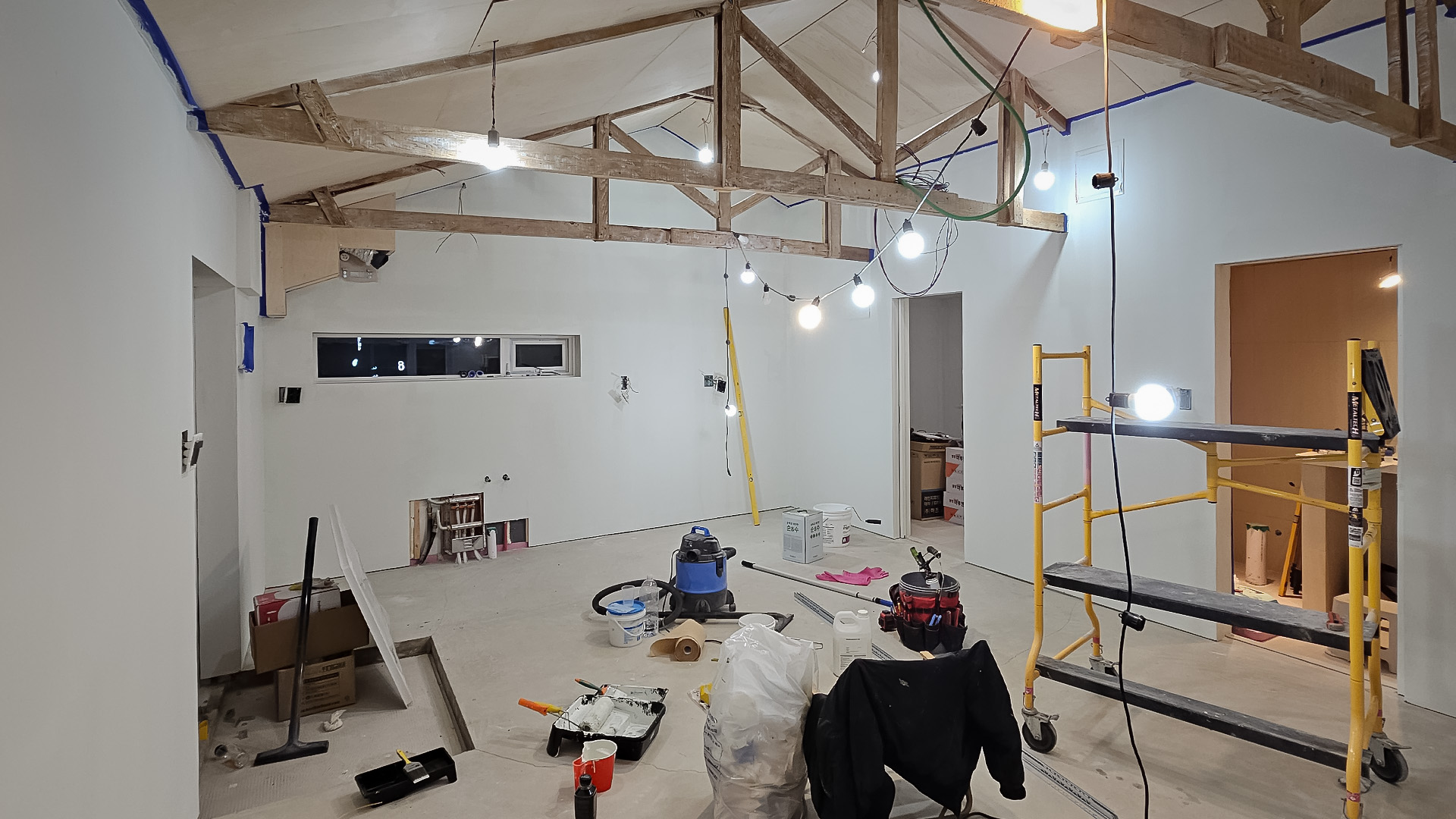

image / 주택 내부공사 페인트 도장
내부 도장 공사

내부 공사중 내장 마감 공사 진행 장면프레임 제작 완료 후 마감용 가벽 공사가완전히 끝나고, 도장 작업 전 마감 부위의틈을 메우고 정리하는 과정.

image / 제주 주택 내부 모습
icon / 집 아이콘
리모델링 프로젝트

따뜩함이 있는 내 집.

image / 제주 주택 측면 모습
  1. 단순하게 -
    구조를 단순하게 설계하고, 불필요한 부분은 과감히 삭제합니다.
  2. 깨끗하게-
    밝은 크림 화이트 색상을 베이스로 검정색 지붕과 대조시켜 깔끔해 보이도록 합니다.

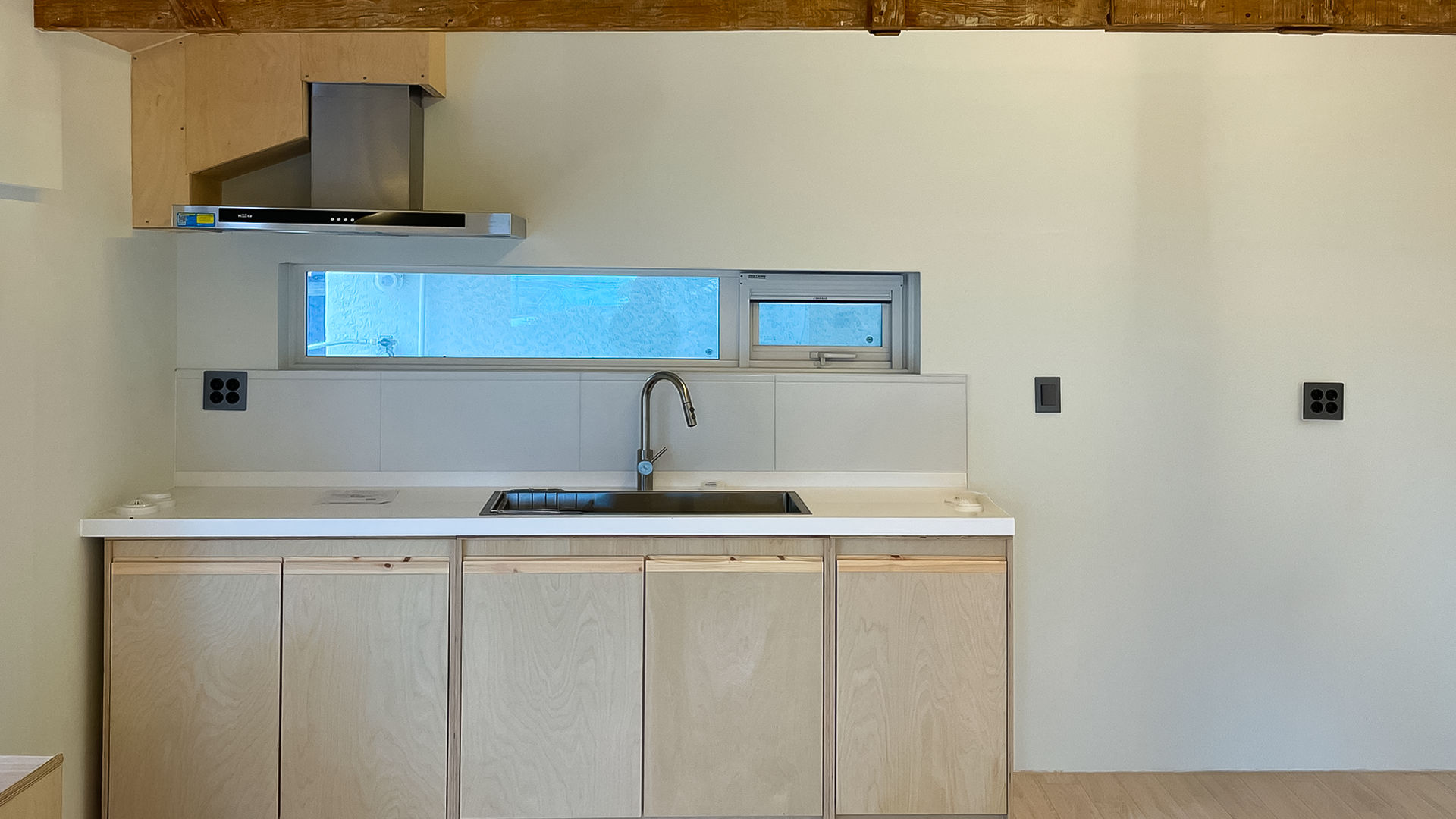

image / 제주 주택 내부 모습
  1. 나무의 따뜻함-
    천장을 개방하여 서까래 구조를 살리고 개방된 공간을 연출합니다.
  2. 깔끔하게-
    접합부의 마감을 정교하게 처리하고, 크림 화이트색을 베이스로 밝게.
image / 제주 주택 주방 모습
  1. 자연스럽게-
    화이트 베이지색의 자작나무 원목의 은은한 나뭇결이 돋보일 수 있도록 하여 원목들 간에 다른 조화를 줍니다.
  2. 세련되게-
    가구는 화이트 상판과 대비되는 스테인리스 재질의 포인트를 주는 가구를 배치합니다.
image / 제주 주택 내부 큰창
icon / 창문아이콘

실내를 더 완벽하게.

창밖에서 풍경과 햇살이 잘 들어올 수 있도록
최적화된 구조를 만들었습니다.

약 6개월 정도의 기간 동안 단독으로 기획 / 디자인 및 도면 / 시공 계획 / 철거 / 설비 / 단열 / 창호 제작 / 내부 마감 등을 모두 다독으로 진행했고, 일정은 다소 길어 지긴 했으나, 결과적으로 계획한 대로 마무리가 된 프로젝트 였습니다.

본 프로젝트를 통해 얻은 주요 통찰과 향후 개선 방향은 다음과 같습니다.

건축 시공 단계에서 발생하는 다양한 변수로 인해 불가피한 대기 기간이 발생했습니다. 공기 단축을 위해서는 특정 단계의 지연 시, 다른 공정의 준비 작업을 병행할 수 있는 선제적 대응 체계가 필수적임을 확인했습니다. 이는 전체적인 프로젝트 흐름을 끊기지 않게 하는 핵심 요소입니다.

표준 지침을 준수하는 과정에서 시공 기간이 길어지고 비용이 상승하는 결과가 초래되었습니다. 이를 보완하기 위해 향후에는 무조건적으로 높은 기준치를 고수하기보다 공정을 간소화하여 효율을 극대하고, 과잉 시공을 지양하고 프로젝트의 본질에 집중함으로써 경제성과 실용성을 동시에 확보하고자 합니다.
진행기간 :
약 6개월
기여도 :
단독 진행
